Johdanto
Ohjeet
01
Suunnittele kaikki ennen aloittamista
4
Vaihe
Suunnittele urakka tarkasti, ennen kuin pistät lapion maahan tai upotat kaivinkoneen kauhan nurmikkoon. Mittaa pohjan kallistukset ja laske, kuinka paljon mursketta, hiekkaa ja laattoja tarvitset.
Ota huomioon myös käytännön asiat kuten se, miten pääset eroon ylimääräisestä maasta, kuinka lähelle kaivupaikkaa kuorma-autolla voi peruuttaa ja millainen maapohja terassin kohdalla on. Mieti myös sitä, haluatko säästää selkääsi vuokraamalla koneita.

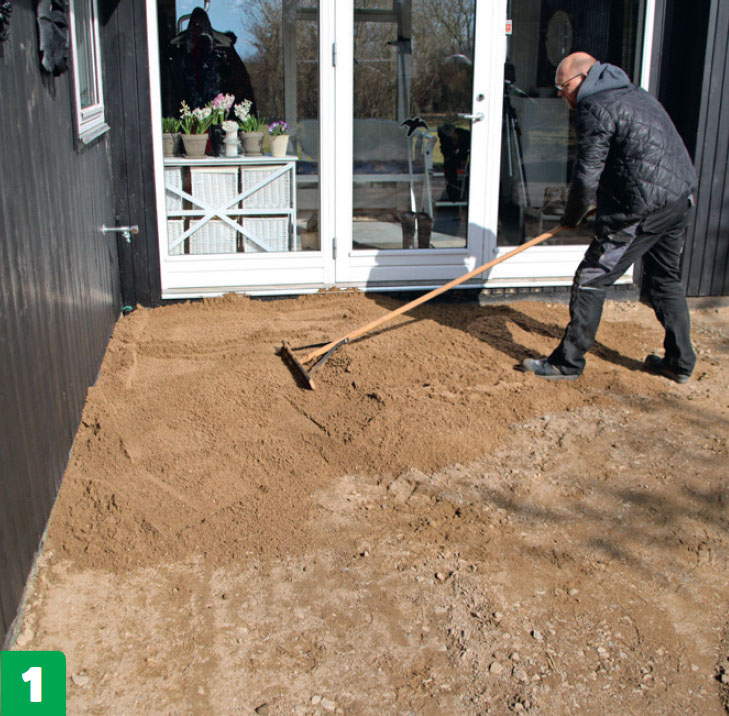

Kaiva aluksi kuoppa ja katso, millainen maa terassin kohdalla on. Kaiva kaikki multa pois, kunnes pääset kiinteään maahan asti. Tässä kartanokivien alle riittää 15 sentin kerros mursketta.
Ota mitat ja kirjoita ne ylös. Tässä vaiheessa kannattaa ajatella vain kokonaisia tai puolikkaita metrejä. 7x7 metrin kokoisen terassin mittaaminen on helpompaa kuin esimerkiksi 5,64x7,68 metrin kokoisen terassin mittaaminen.

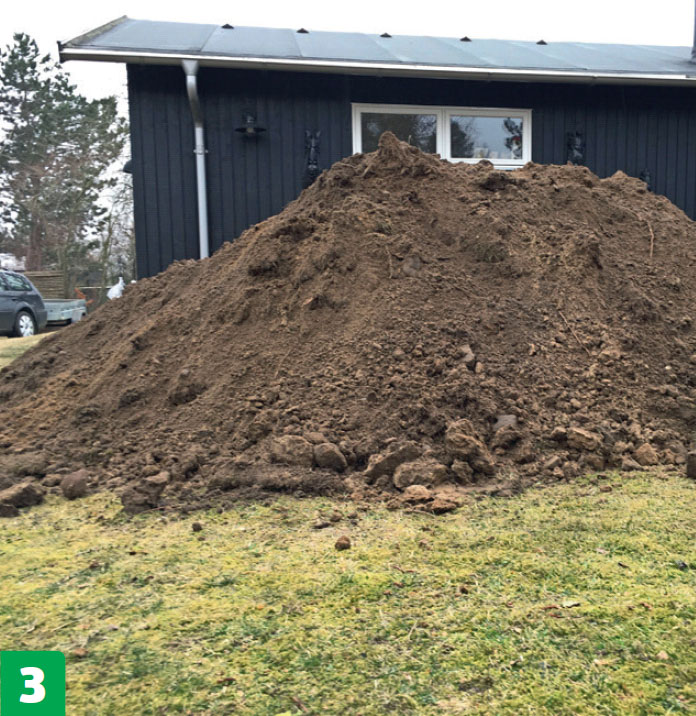

Mieti, miten pääset eroon maasta. Tässä on 10 kuutiometriä multaa, ja sitä tuli lisää toinen mokoma. Jos sinulla ei ole käyttöä mullalle eri paikassa, joudut maksamaan sen pois viennistä.
02
Mittaa ja merkitse korot joka puolelle
5
Vaihe

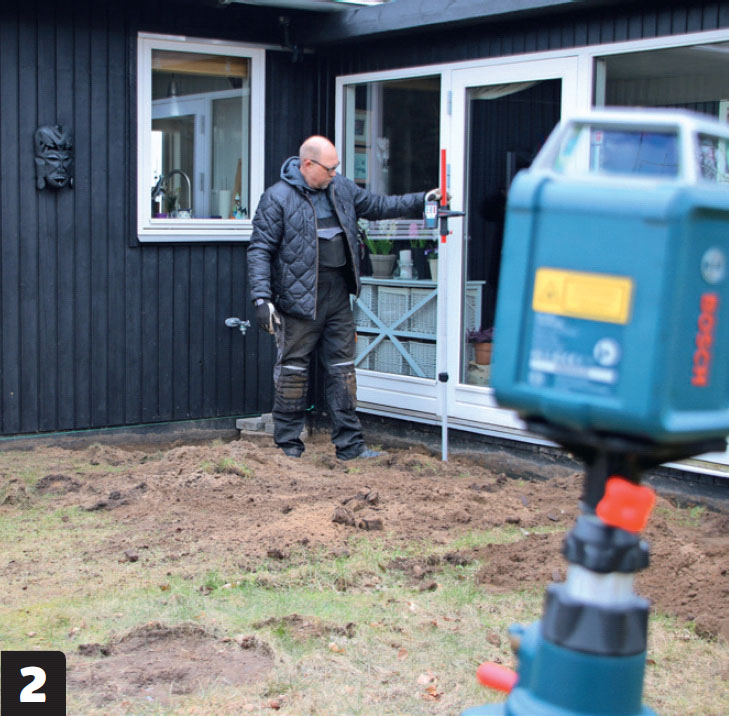

Suunnitelmat on nyt piirretty, korot merkitty ja materiaalit tilattu, joten on aika aloittaa jättimäinen terassiprojekti. Aivan aluksi maahan pitää merkitä alueen rajat. Sen jälkeen eri puolille terassin pitää tehdä korkomerkit kaivamista varten.

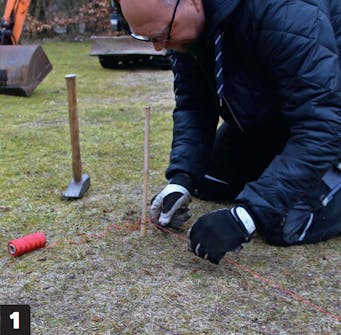

Aloita rajaamalla alue linjalangoilla. Lyö nurkkakepit syvälle maahan, jotta ne eivät irtoa, jos ja kun kompastut lankoihin.

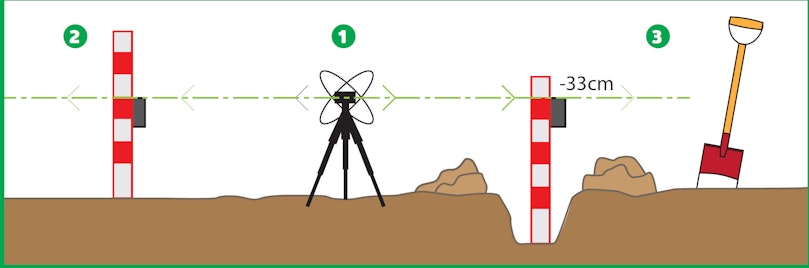

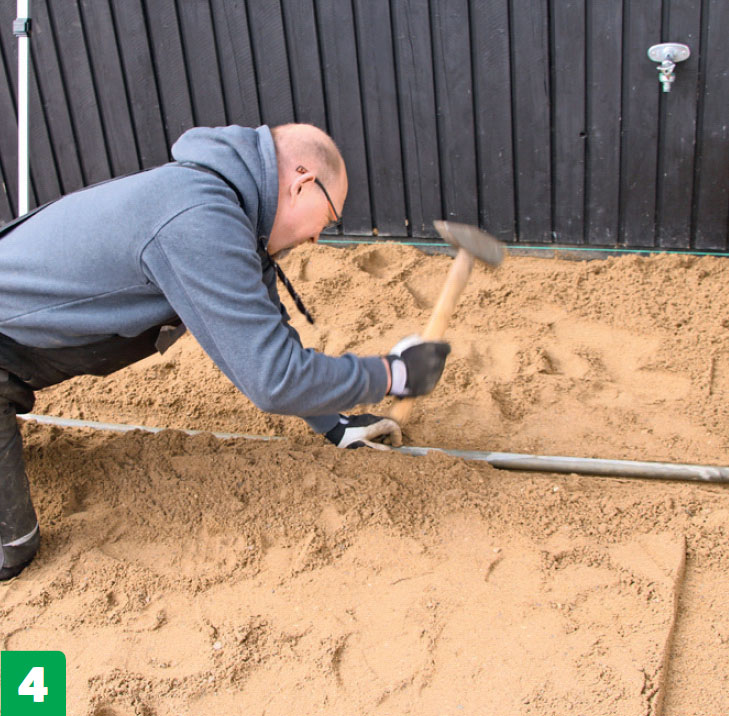

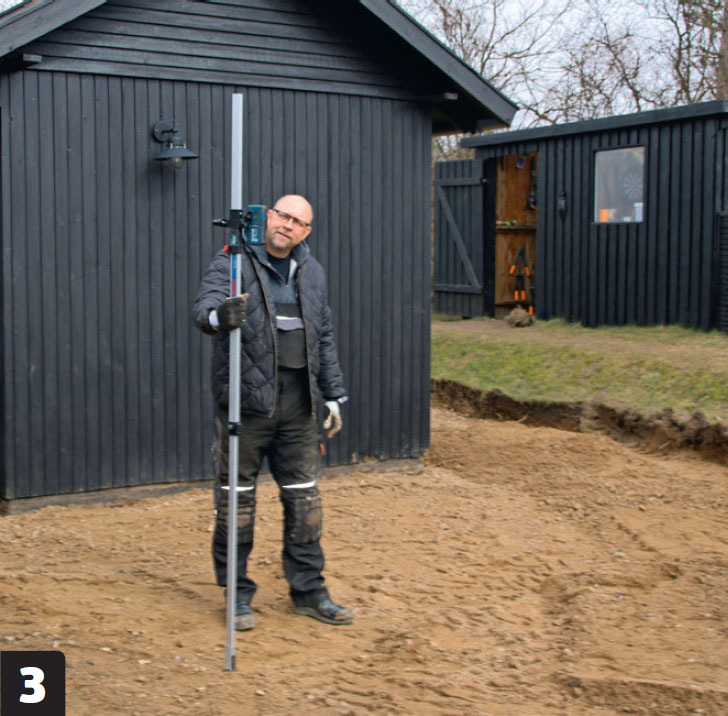

Määrittele seuraavaksi nollakorko ja säädä pyörivän laserin mitta. Nollakohta on terassin sisänurkassa talon ja lisäsiiven välissä. Säädä laser mitan nollakohtaan ja käytä sitä syvyyden mittaamiseen.
Talon vierusta kannattaa kaivaa lapiolla siitä huolimatta, että minikaivurissa on muovitelat. Kaivurin kauha osuu helposti seinään ja voi rikkoa sen.

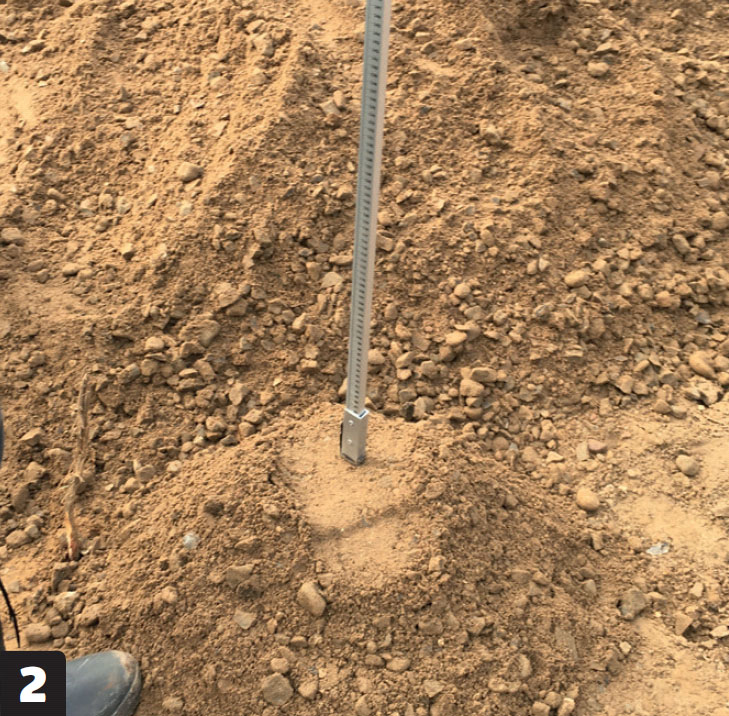

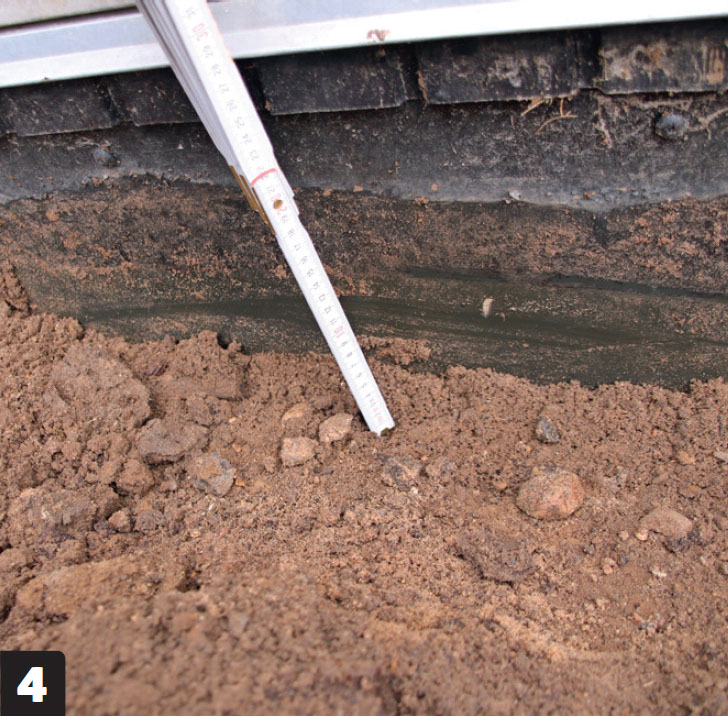

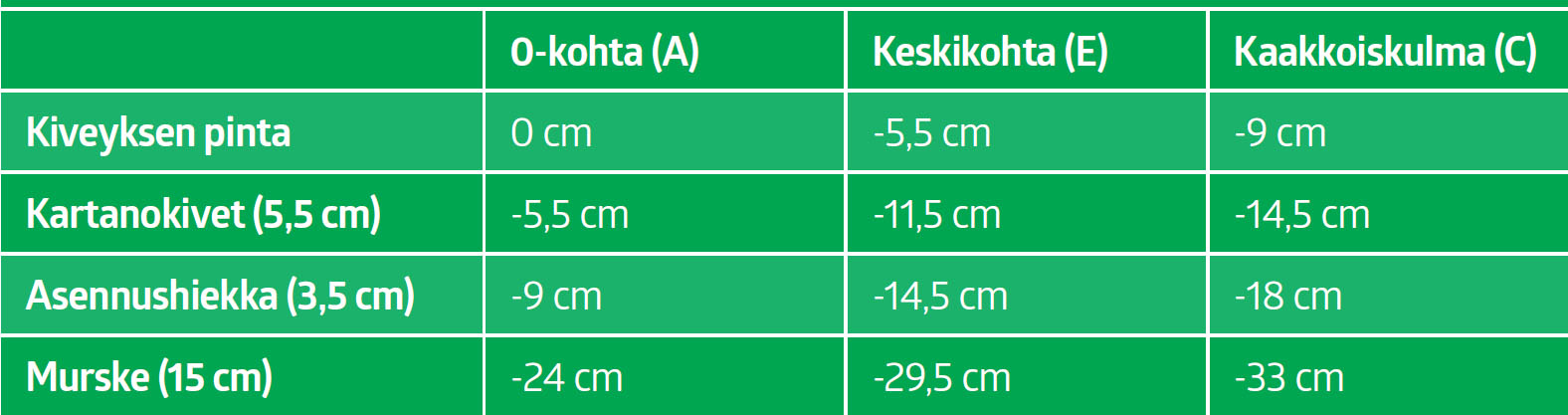

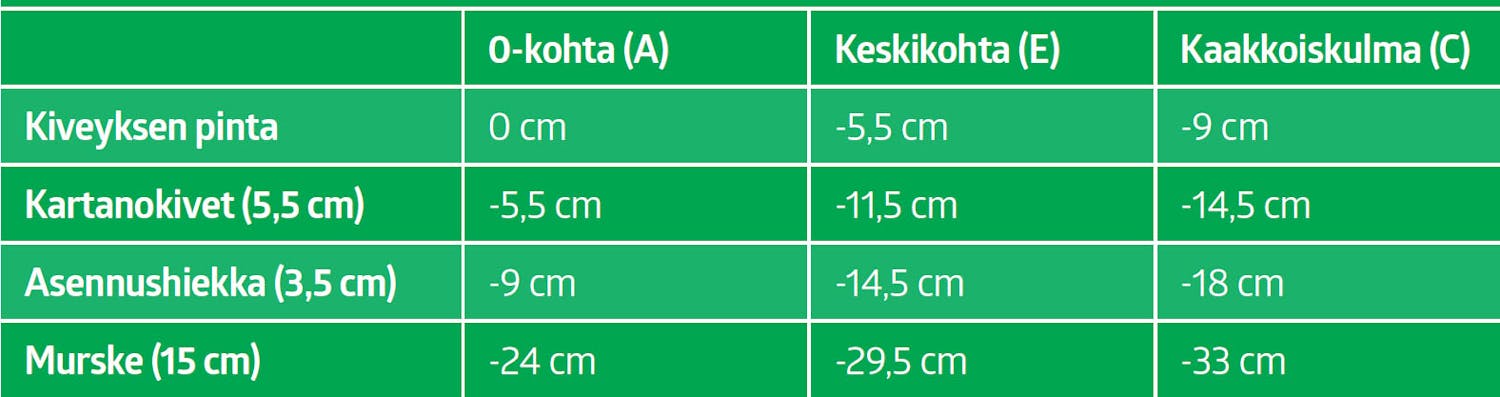

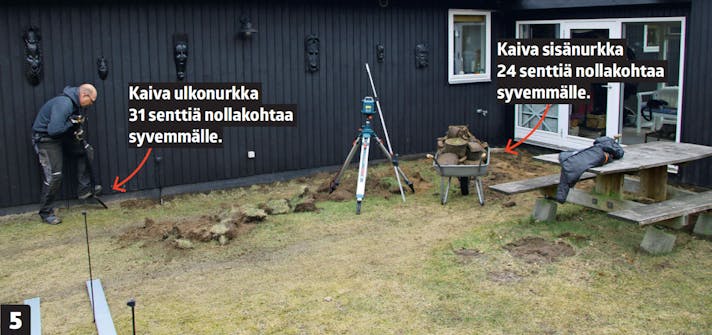

Nollakohta on talon sisänurkassa. Siihen kaivetaan 24 senttiä syvä kuoppa, jotta laattojen alle mahtuu 15 senttiä mursketta, 3,5 senttiä asennushiekkaa ja 5,5 senttiä paksut laatat.
03
Kaiva ja tasoita koko pohja
2
Vaihe
Laskutoimituksia vaativat ja vaikeat osuudet on nyt tehty. Seuraavaksi on vuorossa työn raskain vaihe. Jos haluat, voit lapioida terassin paikalta pois 20 kuutiota maata. Ota kuitenkin huomioon, että yksi kuutio vastaa noin 160:tä lapiollista, eli joudut siirtämään maata 3 200 lapionpiston verran.
Vuokraa mieluummin minikaivuri ja elä pitempään. Opit käyttämään sitä sujuvasti parissa tunnissa.

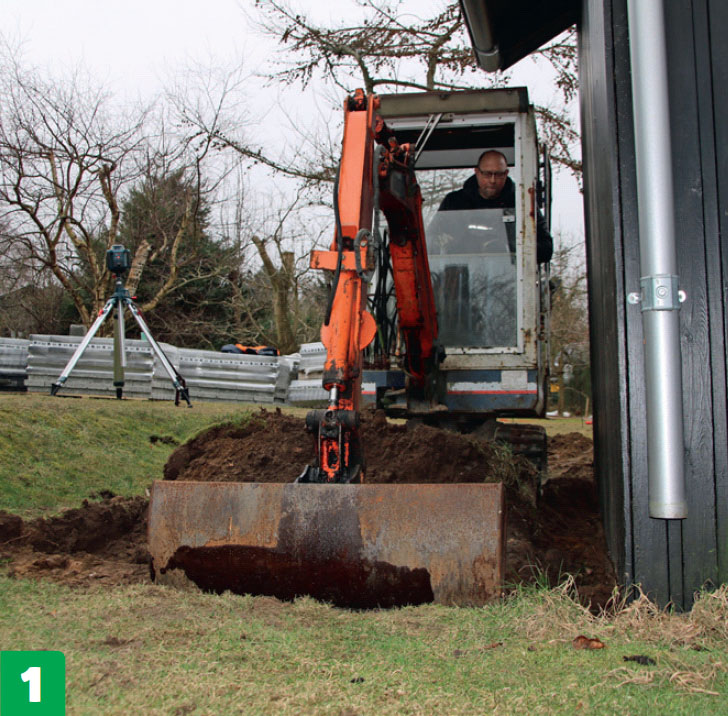

Aloita kaivaminen terassin etuosasta ja peruuta minikaivurilla taaksepäin. Varo taloa siitä huolimatta, että olet kaivanut seinän vierustan auki lapiolla.
04
Levitä murske ja tiivistä se
5
Vaihe
Terassin pohja on nyt kaivettu sopivan syvyiseksi. Alusta kallistuu oikeisiin suuntiin, joten vesi valuu talon ohi.
Laatoille tehdään murskeesta tukeva alusta, jotta laatat eivät vajoa tai luisu terassin sivuun. 15 senttiä mursketta riittää, sillä terassilla ei ajeta autoilla.
Suosittelemme käyttämään tässäkin vaiheessa koneita, sillä 20 tonnin painoisen murskekasan levittäminen kottikärryllä ja lapiolla vie voimat. Voit vuokrata minikuormurin tai moottorikärryn, jonka kyytiin mahtuu 500 kiloa maata. Se tarkoittaa 40:tä kuormaa.
Minikuormurin ajaminen vaatii totuttelua, mutta sen käyttö ei juuri eroa puutarhatraktorista. Se tekee muutamassa tunnissa saman työn, joka veisi kottikärryllä ja lapiolla kolme päivää.
Tee kaivannon eri puolille murskekasoja, jotka ovat murskekerroksen oikealla tasolla. Kasat auttavat arvioimaan, kuinka paljon mursketta mihinkin tarvitaan.

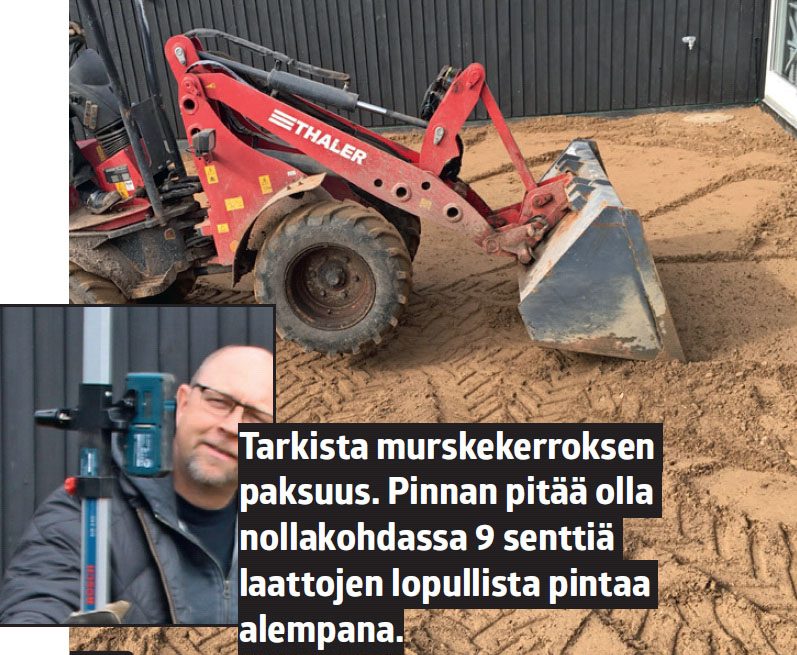

Tarkista säännöllisesti, että korot ovat kohdillaan. Murskekerroksen pinnan pitää olla joka puolella 15 senttiä ylempänä kuin aiempien korkojen.

Voit käyttää minikaivurin tai -kuormurin kauhaa murskeen tiivistämiseen. Vedä kauhaa pintaa pitkin, kunnes murskekerros on tiivis.
05
Tasoita, lado kivet ja saumaa terassi
10
Vaihe

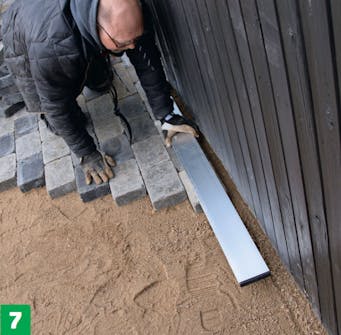

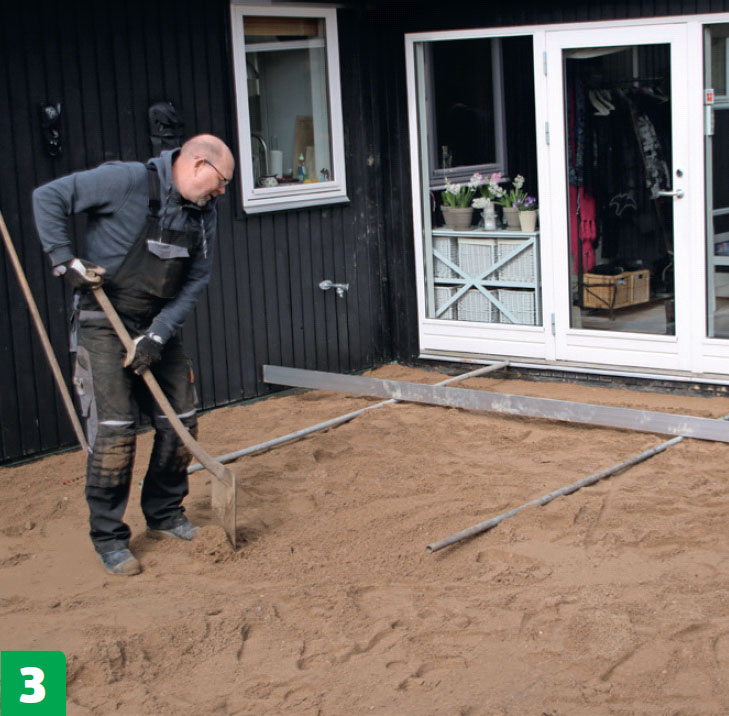

Seuraavaksi on aika levittää asennushiekka ja asentaa laatat. Nyt alkaa selvitä, miksi aiemmat vaiheet olivat tarpeellisia ja miltä lopputulos näyttää. Aluksi murskeen päälle levitetään 3,5 senttiä paksu kerros asennushiekkaa. Sen jälkeen asennetaan laatat.
Levitä asennushiekka tiivistetyn murskeen päälle asfalttikolalla. Se on parempi kuin harava, sillä harava nostaa murskeen asennushiekan pinnalle. Lisäksi asfalttikola on paljon leveämpi.

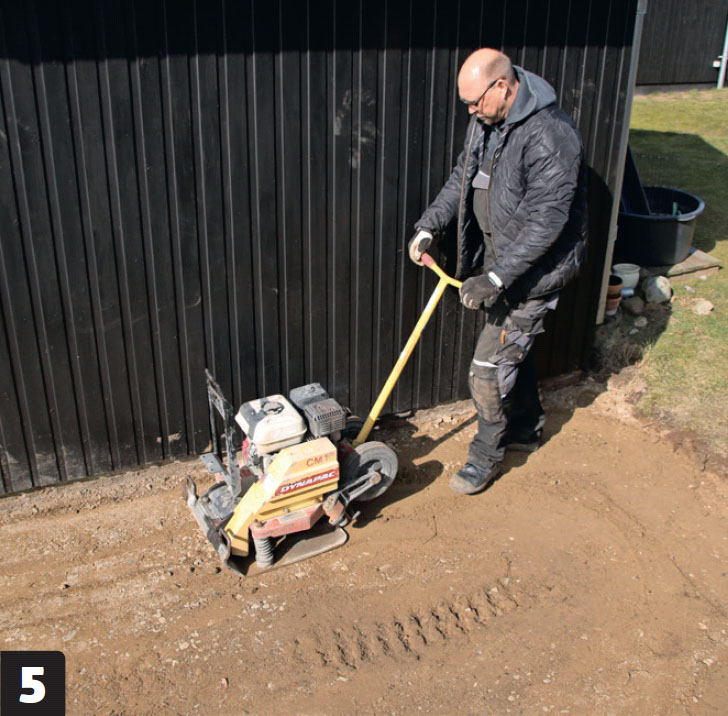

Tiivistä asennushiekka lätkällä samalla tavalla kuin murske. Mittaa pinnan korkeus säännöllisesti, jotta kerroksesta tulee joka puolella tarpeeksi paksu.
Upota hiekkaan kolme vesiputkea puolentoista metrin välein siten, että niiden pinta on oikealla korkeudella eli laattojen alapuolella.
Suorista hiekan pinta vetämällä linjaria taaksepäin siksak-liikkeellä vesiputkia pitkin. Tasoita ensimmäinen osa, nosta putket varovasti ylös, täytä niiden urat ja upota putket uudestaan hiekkaan.

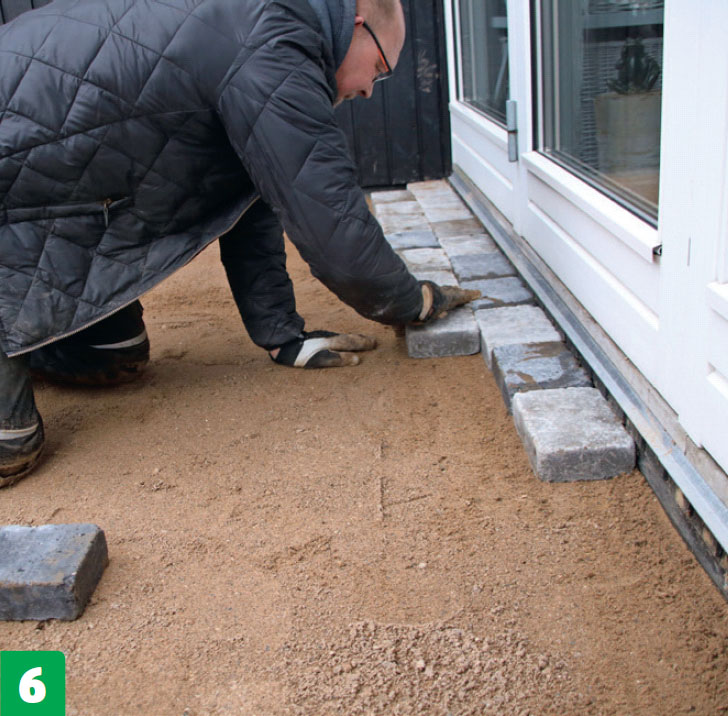

Aloita kivien asentaminen nollakohdasta. Tee kivistä kuja, jotta et joudu kävelemään hiekassa, kun haet lisää kiviä.
Tämä sokkeli on niin suora, että kivet voi asentaa sen mukaan. Jos terassin vieressä ei ole suoraa linjaa, voit käyttää linjareita tai linjalankaa, jotta rivit pysyvät suorina.
Voit latoa kivet limittäin tiilikuvioon tai asentaa ne jollakin muulla tavalla. Rivien viimeiset kivet voi katkaista laattaleikkurilla.
Terassin ulkoreunaan valetaan reunatuki, jotta laatat pysyvät paikoillaan. Kivet ovat 14 senttiä korkeita, joten niille kaivetaan 20 senttiä syvä kouru. Se täytetään puoliksi betonilla, jonka jälkeen betoni kastellaan.
Materiaalit
Erikoistyökalut
- Pyörivä laser
- Minikaivuri
- Minikuormuri
- Tärylevy
- Asfalttikola
Vie aikaa
Viikon kahdelta ihmiseltä.
Hinta
Noin 3500 euroa konevuokrien kanssa.
Vaikeusaste
Urakassa on etua laskupäästä, tarkkuudesta ja käsivoimista.
